14

2011-12

人民网:沪昆客专跨既有线转体连续梁“华丽转身”

新闻来源: 人民网-江西频道 浏览次数:时间:2011-12-14

\

宜春特大桥跨既有线沪昆铁路转体梁主跨44号至45号墩转体连续梁“华丽转身”

人民网南昌12月14日电  14日11点16分,沪昆客专宜春特大桥44#墩直径10.2米巨型“磨盘”承载着3600吨重的箱梁平稳转动,与既有沪昆铁路圆满形成20°夹角。至此,由中铁四局沪(上海)昆(明)客专江西段7标经理部承建的宜春特大桥跨既有线沪昆铁路48m+80m+48m转体梁主跨44号至45号墩转体连续梁“华丽转身”,安全对接于既定位置。

宜春特大桥全长5962.62米,共178孔,其中该桥44号至45号墩转体连续梁与既有沪昆铁路成20°夹角,基础采用直径2.0m嵌岩桩,呈三角形布置,桩间距6m;承台设计为上下层八边形承台,两承台由球铰连接,球铰竖向承载力为60000KN;墩身采用圆端型实心桥墩;梁体采用平行既有沪昆铁路满堂支架现浇成型,后逆时针转体20°合拢,合拢采用先边跨后中跨顺序进行。

   \

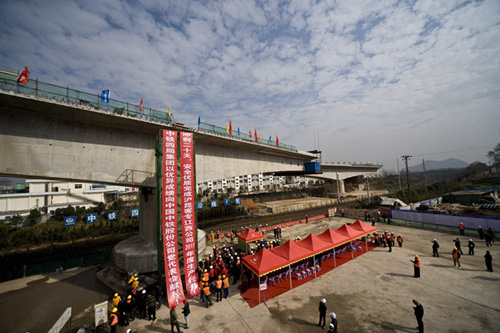

胜利的喜悦

“转体的基本原理就像一个带有万向轮的千斤顶。”中铁四局沪昆客专经理部总工程师杨铭形象的比喻。转动球铰是整个转体的核心,制作和安装要求精度很高,需要精心制作、精心安装。上下球铰安装要保证球面的光洁及椭圆度,球铰安装顶口务必水平;上下球铰间按设计位置镶嵌四氟板,四氟板间涂抹黄油和四氟粉,上下球铰中线穿定位钢轴,精确定位。箱梁重量通过墩柱传递于上下球铰和承台,利用预先埋设的牵引索,克服动摩擦力矩,使桥体转动到位。该转体连续梁作为中铁四局现施工的最大首座连续梁,在目前高速铁路预应力连续梁转体施工跨度、高速铁路大节段连续梁转体施工技术方面,均位国内同类桥梁前列。

\

安全生产

据悉,宜春特大桥桥位于岩溶强发育区,且紧临既有线施工,地下管线众多,岩溶钻孔桩施工和保障既有线行车安全风险大,给施工带来诸多困难。且转体施工工艺在沪昆客专全线尚属首次应用,被列为全线重点控制工程。承担该转体连续梁施工的中铁四局沪昆客专经理部精心组织,把连续梁施工命名为“党员先锋工程”,积极开展“创先争优”活动促决战。施工中,该经理部对存在的风险源进行了全面的梳理,总结出施工用电、临既有线安全防护和违章操作等9大类37个方面的危险源。进一步细化各道工序和环节,把好施工人员准入关、过程控制关和方案制定关,制定了安全质量控制“十二不准”。成立安全防护、助推、牵引、量测、锁定、后勤等6个转体连续梁施工小组,责任到人,从现场施工到技术配合到物资供应都安排了专人进行监控,每周召开一次连续梁施工进度专题会议,及时解决各部门与外协队伍及各工序之间存在的问题及矛盾,最大限度的加快施工进度,以确保架梁节点工期的要求。转体连续梁在灌注时实行全程监控,设专人在施工过程中对满堂支架、模板进行盯控,同时调配防护员对既有线防护、监控,对临近既有线一侧采用密目网及防抛网进行全封闭作业,防止高空坠物对既有线行车造成安全事故。并分批次对现场管理人员、现场作业人员进行现场培训,尤其是对外协队伍的班前、岗前教育全覆盖,合格率100%。实行施工工序实名制和问责制,每道工序施工完毕由现场分管领导、技术主管、工程部、安质部、试验室、总工等相关负责人联合检验签字,确保连续梁施工不出质量差错。(通讯员濮吉平 李茂 吴健)
